哥倫比亞CHEC光伏項目6項節點目標同步圓滿實現 |
|
|
|
|

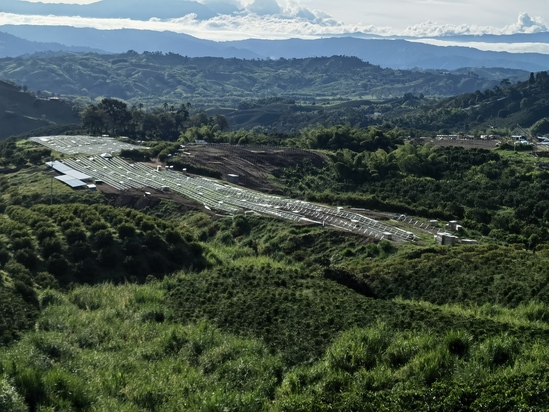

當?shù)貢r(shí)間9月20日,哥倫比亞CHEC光伏項目F站同步完成清表、開挖回填、鋼柱搭設、電纜敷設、支架安裝和實驗板安裝6項節點。 在經歷105天考古許可的停工后,項目于8月10日重新開始施工。為提升施工進度,按時按量實現節點目標。項目部分析問題、理清思路、同步展開土建施工、機械安裝、電器安裝、系統冷調熱調等工作。在土建、機械和電器安裝等大型施工內容中,項目團隊調配設備,優化資源配置,并對施工班組進行實時技術交底,優化工序,使各項施工內容同步進行且不受影響。 最終,項目部在短短的45天內完成了8.26公頃的清表、7500方的開挖回填、2755根的C型鋼樁、320米的低壓直流電纜敷設等關鍵節點工程量。同步還完成了南部2個區光伏支架安裝90套、光伏板實驗安裝6組(112塊),這些關鍵性節點的實現。 哥倫比亞光伏CHEC項目總裝機容量15.99兆瓦,由7.73兆瓦?+8.26兆瓦兩個光伏區組成。2025年01月至2025年03月為項目籌備階段,2025年03月中旬開始啟動項目,計劃在2026年06月30日完成項目移交,總工期為575天。施工范圍包含整個光伏場區以內的研究、設計、設備供應運輸、材料配件供應、土建施工安裝、調試、試運行等主要工作。 據悉,項目建成后,將為哥倫比亞北部卡爾達斯省輸送清潔的電力能源,極大緩解該區域供電壓力,極大促進當?shù)亟?jīng)濟發展。 ? |
|
|
|
| 【打印】 【關閉】 |
